Kỹ thuật bảo dưỡng bê tông mùa khô nóng: Tránh nứt sàn, nứt mái 100%
Hàng loạt công trình nhà phố, biệt thự vừa đổ sàn mái xong đã xuất hiện tình trạng nứt rạn chân chim, thậm chí nứt toác kéo dài.
Bước vào những tháng cao điểm mùa khô (tháng 3, tháng 4), nền nhiệt độ tại khu vực miền Nam thường xuyên chạm ngưỡng 37 - 39 độ C kèm theo tia UV gay gắt và độ ẩm không khí xuống rất thấp. Mặc dù đây là thời tiết vô cùng thuận lợi để đẩy nhanh tiến độ thi công, nhưng lại là "khắc tinh" đáng sợ nhất của các cấu kiện bê tông cốt thép.
Hàng loạt công trình nhà phố, biệt thự vừa đổ sàn mái xong đã xuất hiện tình trạng nứt rạn chân chim, thậm chí nứt toác kéo dài. Hệ lụy tất yếu là khi mùa mưa ập đến, ngôi nhà sẽ bị thấm dột nghiêm trọng, làm hỏng trần thạch cao và bong tróc sơn tường.
Vậy làm thế nào để khắc phục triệt để tình trạng này? Câu trả lời nằm ở quy trình bảo dưỡng bê tông. Trong bài viết này, đội ngũ Kỹ sư kết cấu của Đức Tín Construction sẽ hướng dẫn chi tiết kỹ thuật bảo dưỡng bê tông mùa khô nóng chuẩn tiêu chuẩn Việt Nam (TCVN), đảm bảo kết cấu bê tông đặc chắc, không một vết nứt.

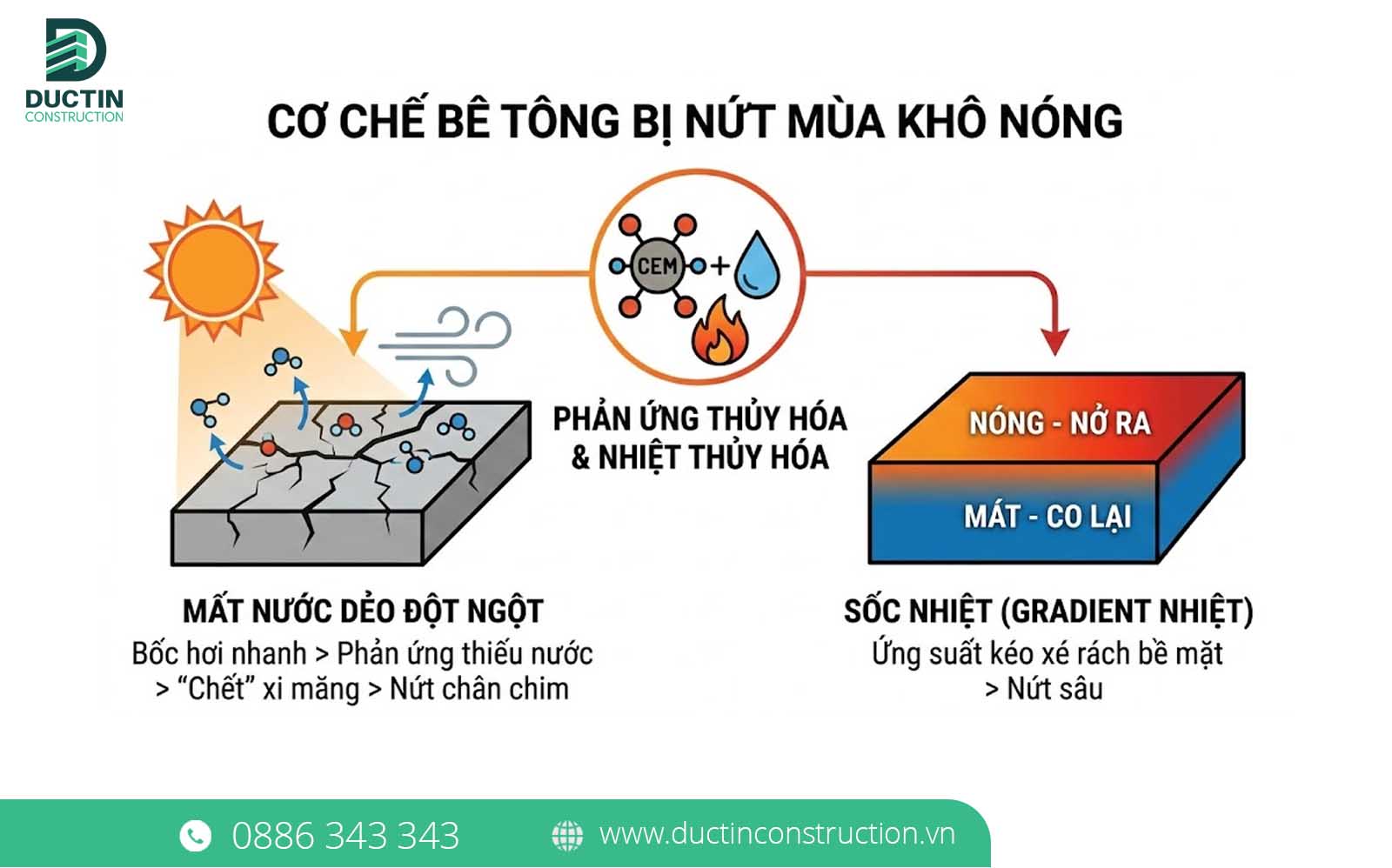

1. Bản chất kỹ thuật: Tại sao bê tông dễ bị nứt toác vào mùa nắng nóng?

Để bảo dưỡng đúng, chúng ta cần hiểu rõ bản chất hóa học của sự đông cứng bê tông. Sự hình thành cường độ của bê tông không phải là quá trình "khô lại" do bay hơi nước như bùn đất, mà là một quá trình phản ứng hóa học gọi là sự thủy hóa (Hydration) của xi măng.
Phản ứng thủy hóa cần một lượng nước nhất định và cần thời gian để các tinh thể xi măng liên kết chặt chẽ với cốt liệu (cát, đá). Quá trình này sinh ra một lượng nhiệt rất lớn (nhiệt thủy hóa).
Vào mùa nắng nóng, hai hiện tượng tiêu cực sẽ đồng thời xảy ra nếu không được bảo dưỡng:
- Mất nước đột ngột (Mất nước dẻo): Nhiệt độ môi trường cao cộng với gió nóng làm lượng nước trên bề mặt sàn/mái bốc hơi cực nhanh. Khi đó, xi măng chưa kịp phản ứng hết đã bị thiếu nước, dẫn đến hiện tượng "chết xi măng", bề mặt không đạt được cường độ thiết kế và sinh ra ứng suất co ngót, gây nứt rạn chân chim.
- Sốc nhiệt (Chênh lệch nhiệt độ): Bề mặt bê tông tiếp xúc trực tiếp với ánh nắng mặt trời sẽ có nhiệt độ rất cao và nở ra, trong khi phần lõi bên dưới (được cốp pha che chắn) mát hơn. Sự chênh lệch nhiệt độ (gradient nhiệt) giữa bề mặt và lớp lõi tạo ra ứng suất kéo. Vì bê tông ở giai đoạn này chịu kéo rất kém nên nó sẽ tự xé rách chính mình, tạo ra các vết nứt sâu.
Do đó, mục đích tối thượng của việc bảo dưỡng bê tông mùa khô là: (1) Giữ cho nước trong bê tông không bị bốc hơi và (2) Làm mát bề mặt để tránh sốc nhiệt.

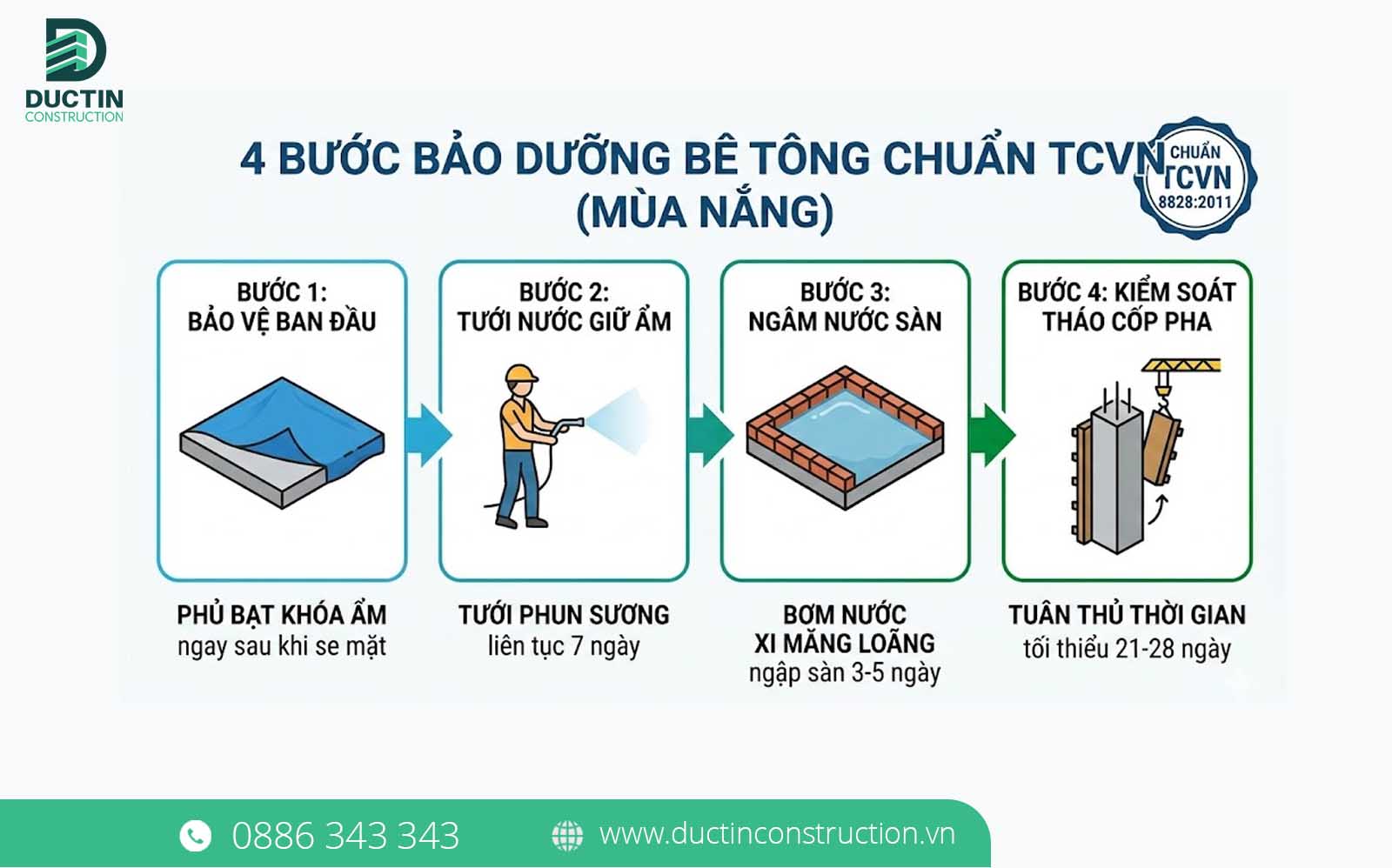

2. Hướng dẫn 4 Bước kỹ thuật bảo dưỡng bê tông mùa khô nóng chuẩn TCVN

Dựa trên Tiêu chuẩn Quốc gia TCVN 8828:2011 về bảo dưỡng bê tông, Đức Tín Construction đã hệ thống hóa thành quy trình 4 bước thực chiến tại công trường, áp dụng đặc biệt cho các hạng mục sàn và mái nhà.
Bước 1: Bảo vệ bề mặt ngay sau khi đổ (Bảo dưỡng ban đầu)
Đây là bước mang tính "sống còn" nhưng lại thường bị các đội thợ tay ngang bỏ qua. Ngay khi bê tông vừa được xoa phẳng và bắt đầu se mặt (khoảng 2 đến 4 giờ sau khi đổ, khi ấn ngón tay vào không còn dính vữa), cần lập tức che phủ bề mặt.
- Cách thực hiện: Sử dụng bạt nilon dày, bao bố tẩm ướt, hoặc bạt dứa trải kín toàn bộ bề mặt sàn mái.
- Tác dụng: Lớp phủ này đóng vai trò như một lớp màng khóa ẩm, ngăn chặn tuyệt đối sự bốc hơi nước do nắng và gió, đồng thời phản xạ lại một phần ánh nắng mặt trời để giảm nhiệt độ bề mặt. Nếu dùng bao bố, cần đảm bảo bao bố luôn trong trạng thái ẩm ướt.
Bước 2: Tưới nước giữ ẩm liên tục (Bảo dưỡng tiếp theo)
Sau khi bê tông đã ninh kết (khoảng 8-12 tiếng sau khi đổ), quá trình tưới nước bảo dưỡng chính thức bắt đầu. Giai đoạn này cần sự kiên trì và tuân thủ nghiêm ngặt về chu kỳ thời gian.
- Tần suất tưới: Trong 3 - 4 ngày đầu tiên, phải tưới nước liên tục sao cho bề mặt bê tông luôn trong trạng thái sẫm màu vì ẩm. Vào những ngày nắng gắt (trên 35 độ C), tần suất trung bình là 2 - 3 giờ/lần vào ban ngày, và ít nhất 1 - 2 lần vào ban đêm. Từ ngày thứ 4 đến ngày thứ 7, có thể giảm xuống còn 3 lần/ngày.
- Kỹ thuật tưới: Tuyệt đối không dùng vòi áp lực cao xịt thẳng vào bề mặt bê tông vì sẽ làm xói mòn lớp xi măng trên cùng. Phải dùng vòi phun sương (dạng tia mưa nhỏ) phun đều đặn vát góc để nước từ từ ngấm vào lớp bao bố hoặc bề mặt bê tông.
Bước 3: Phương pháp "Ngâm nước sàn" (Khuyên dùng cho sàn mái, sân thượng)
Sàn mái là cấu kiện chịu tác động trực tiếp mạnh nhất từ ánh nắng mặt trời. Thay vì chỉ tưới nước, Đức Tín Construction luôn áp dụng kỹ thuật ngâm sàn cho các công trình thi công vào mùa khô.
- Cách thực hiện: Sau khi bê tông mái đông cứng hoàn toàn (khoảng 24h sau khi đổ), thợ thi công sẽ dùng gạch chẻ hoặc vữa xi măng xây be thành bờ bao quanh rìa mái (cao khoảng 10-15cm). Sau đó, bơm nước sạch ngập toàn bộ sàn mái với độ sâu từ 3 - 5cm.
- Lưu ý quan trọng: Cần hòa thêm một chút xi măng vào nước ngâm (tạo thành nước xi măng loãng). Dung dịch này không chỉ giữ ẩm hoàn hảo mà các hạt xi măng mịn sẽ theo nước len lỏi, lấp đầy các lỗ rỗng vi mạch nhỏ nhất trên bề mặt, tăng cường khả năng chống thấm tự nhiên cho mái trần. Thời gian ngâm kéo dài từ 3 đến 5 ngày.
Bước 4: Kiểm soát thời gian tháo dỡ cốp pha
Sự nóng vội tháo cốp pha sớm để xoay vòng vật tư là nguyên nhân khiến sàn bị võng, nứt gãy. Cốp pha không chỉ đóng vai trò chịu lực mà còn là một lớp bảo vệ bê tông khỏi mất nước từ mặt dưới và các cạnh bên.
- Tiêu chuẩn: Vào mùa khô nóng, nước bốc hơi nhanh có thể tạo cảm giác "bê tông đã rất cứng". Tuy nhiên, đó chỉ là lớp vỏ bề ngoài. Bắt buộc phải tuân thủ thời gian giữ cốp pha tối thiểu là 21 đến 28 ngày đối với cốp pha dầm, sàn chịu lực. Đối với cốp pha thành cột, vách (không chịu lực uốn), có thể tháo sau 48-72 giờ nhưng ngay sau khi tháo phải tiến hành quấn màng nilon hoặc tưới nước bão hòa liên tục.

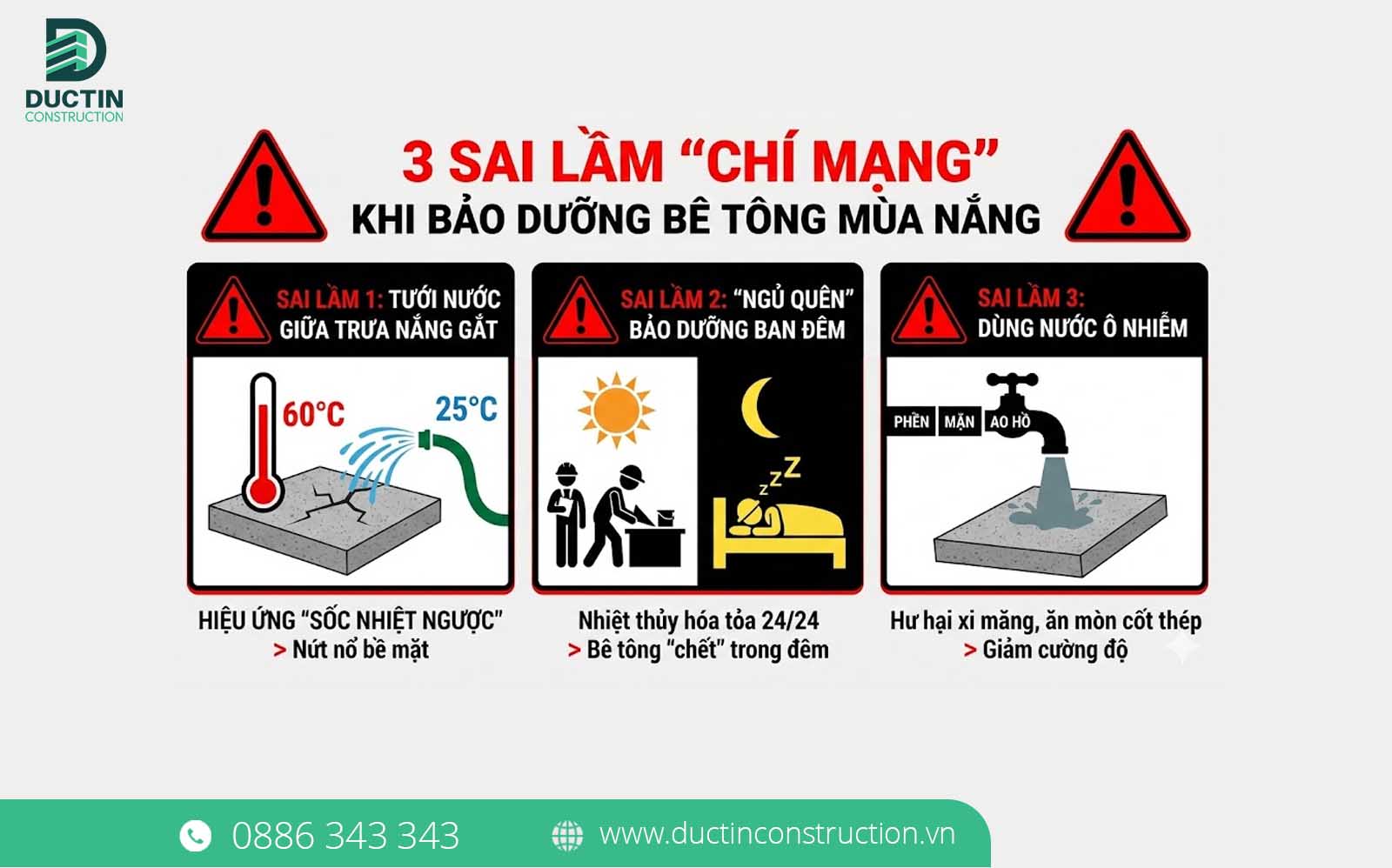

3. Ba sai lầm "chí mạng" cần tránh khi bảo dưỡng bê tông mùa khô

Ngay cả khi biết phải tưới nước, nhiều thợ thi công vẫn làm sai phương pháp, dẫn đến lợi bất cập hại. Dưới đây là 3 sai lầm gia chủ và giám sát cần lưu ý:
- Tưới nước vào giữa trưa nắng gắt (Sốc nhiệt ngược): Bề mặt bê tông lúc 12h - 14h trưa có thể lên tới 50 - 60 độ C. Nếu đột ngột tưới nước lạnh (khoảng 25 độ C) lên bề mặt, sự giảm nhiệt độ quá nhanh và cục bộ sẽ tạo ra hiệu ứng sốc nhiệt ngược, làm bề mặt bê tông rạn nứt nổ lụp bụp ngay lập tức. Hãy tưới nước vào sáng sớm, cuối chiều mát và tưới đẫm vào ban đêm. Nếu bắt buộc phải tưới trưa, bề mặt phải luôn được phủ kín bằng bao bố ướt từ trước đó.
- "Ngủ quên" vào ban đêm: Nhiều người nghĩ rằng ban đêm không có nắng nên bê tông không mất nước. Thực tế, phản ứng thủy hóa tỏa nhiệt liên tục từ bên trong lõi 24/24. Nếu ban ngày tưới sũng nước, nhưng bỏ mặc ban đêm (từ 18h tối đến 6h sáng hôm sau), bê tông sẽ bị khô rạn trong đêm. Việc tưới 1 lần vào lúc 22h - 23h đêm là bắt buộc đối với mùa hanh khô.
- Sử dụng nguồn nước không đạt chuẩn: Tuyệt đối không dùng nước nhiễm phèn, nước lợ, hoặc nước ao hồ có nhiều tạp chất để bảo dưỡng. Các khoáng chất trong nước phèn/mặn sẽ phản ứng với xi măng, làm suy giảm nghiêm trọng cường độ bê tông và gây ăn mòn hệ thống cốt thép bên trong. Chỉ sử dụng nước sạch (nước máy hoặc nước giếng khoan đã lọc) tương tự như nước dùng để trộn bê tông ban đầu.
Bê tông là "khung xương" của một ngôi nhà. Một hệ khung xương vững chắc, đặc xít, không tỳ vết sẽ bảo vệ tổ ấm của bạn khỏi sự tàn phá của thời tiết trong hàng thập kỷ. Việc thi công xây dựng vào mùa nắng nóng hoàn toàn không đáng sợ, miễn là nhà thầu thi công có sự am hiểu sâu sắc về vật liệu và tuân thủ kỷ luật sắt trong công tác bảo dưỡng.
Tại Đức Tín Construction, mỗi công trình khởi công vào mùa khô đều được thiết lập một quy trình kiểm soát nhiệt độ và độ ẩm khép kín. Từ việc che chắn bạt nilon kịp thời, lên lịch tưới nước ca đêm, cho đến kỹ thuật ngâm nước sàn mái chống thấm, tất cả đều được giám sát chặt chẽ bởi đội ngũ kỹ sư hiện trường dày dạn kinh nghiệm.
Nếu bạn đang chuẩn bị khởi công xây nhà vào mùa nắng nóng và cần một chuyên gia đồng hành để rà soát bản vẽ kỹ thuật, hoặc đánh giá quy trình thi công của đội thợ nhằm đảm bảo chất lượng công trình tốt nhất, đừng ngần ngại tìm kiếm sự hỗ trợ.
Để kết cấu ngôi nhà được bảo vệ 100% trước thời tiết khắc nghiệt, hãy liên hệ với đội ngũ Kỹ sư của Đức Tín Construction để được tư vấn các giải pháp kỹ thuật, giám sát chuyên sâu và nhận hồ sơ quy trình quản lý chất lượng thi công hoàn toàn miễn phí.
